上个月刚结完一起装修纠纷。当事人是一对准备结婚的小情侣,预算十万装婚房,签合同的时候盯着总价看,没翻后面的报价明细,开工不到半个月,装修公司扔过来一张五万块的增项单,说防水、墙面找平、包下水管全是额外项目,不在原来的报价里,不付钱就停工。小情侣找过去理论,对方拿合同出来,说合同里没写这些,你不认也得认。找到我的时候,俩人已经交了八万,婚期还差三个月,急得掉眼泪。
市面上最常见的三类增项陷阱

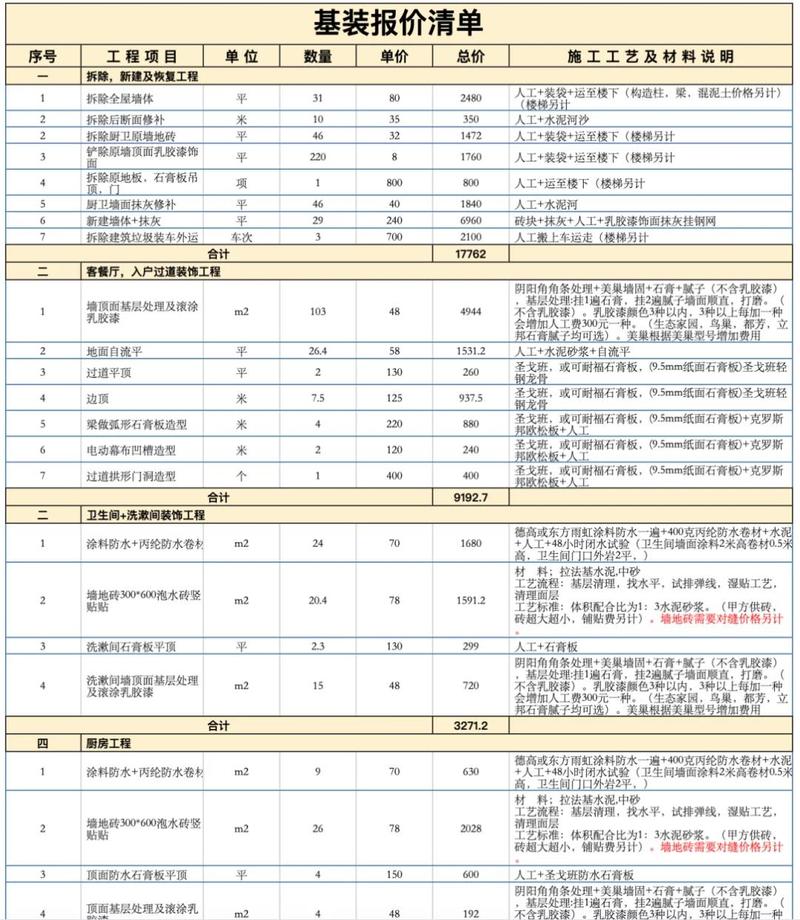

第一类:故意漏报基础项目。装修公司压低价抢单的常用套路,把必须做的防水、墙面基层处理、飘窗找平、包水管这些项目直接从报价里删掉,只写大头,总价一下子比别家低一两万,吸引你签约,开工了再告诉你这些必须做,不加钱没法往下装,你骑虎难下只能掏钱。90%的增项纠纷,都是从漏项来的。
第二类:计价单位玩文字游戏。比如套餐报价写“全屋瓷砖80元/平”,你以为是房屋建筑面积,实际合同小字写的是“瓷砖展开铺贴面积”,厨房阳台墙面都算进去,直接多出来十几个平方。最坑的是水电改造,大多写“预收3000,按实结算”,没写上限,工人故意绕线,本来三千能做完,最后给你算一万二,你找谁说理去?
第三类:口头增项不签字,事后强行要钱。工人开工的时候跟你说,这个地方改一下更好看,我先给你做了,很便宜,你口头答应了,最后结账给你算几千块,你不认都不行,因为你已经用了,法院大概率也会让你付钱。

签约前的自查避坑清单
说实话,要避开这些陷阱,你花半小时就能把大部分坑堵上。我给客户的建议就是三个动作,一个都不能少。
第一,所有施工项目全部列清,小到打空调孔、封窗打胶都不能漏。每一项必须写清楚材质规格、单价、工程量、施工范围,别留“根据实际情况调整”这种模糊话,真要留,也得加调整的前提。
第二,咬死计价方式,约定上浮上限。能做一口价包死的项目就做一口价,水电改造这类实在要按实算的,一定要在合同里写清楚:最终结算总价上浮不得超过预算的10%,超过部分由装修公司承担。这句话能帮你挡住绝大多数恶意绕线增项。

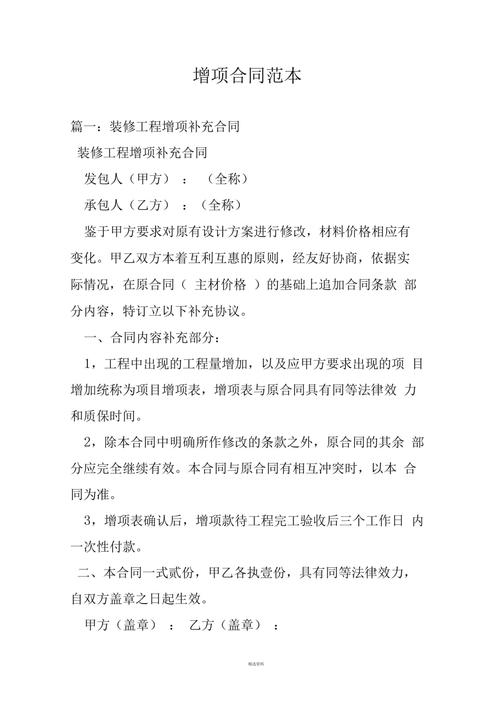

第三,一定要加这么一句话:所有增项必须经过业主书面签字确认后方可施工,未经签字确认的增项,业主有权拒绝支付任何费用。很多装修公司会跟你说这是行业惯例,不用写进合同,别信。这句话是你后续维权的核心依据。

踩坑后的紧急止损步骤

真要是已经开工,发现增项陷阱了,别慌,按这个步骤来:
第一步,立刻停止支付后续工程款。越交越被动,你钱都给完了,对方根本不会理你。
第二步,固定全部证据。现场拍照录像,所有和设计师、工长的聊天记录别删,通话都录下来,对方给的增项单、报价单全部收好,能补文字确认的就补,别只留口头记录。
第三步,分情况处理。增项还没开工,你没签字的,直接拒绝施工拒绝付钱,对方敢停工要挟,直接去当地住建委的装修监管部门投诉,同时给对方发书面的解除合同通知,要求退还已付的未完工工程款。增项已经做完了,拿着合同跟对方谈,漏报的项目属于装修公司报价失误,不该你出钱,没签字的增项你只认可协商后的价格,谈不拢直接走小额诉讼,诉讼费不贵,你自己都能办,真没必要忍气吞声。
我经手的这类案子,只要证据留得全,业主拿回多付的增项钱的概率超过八成,装修公司本质就是吃你怕麻烦不敢维权,你硬气一点,大部分都能协商解决。
装修本来就是装完要住十几年的事,别嫌签合同麻烦,多翻三遍合同,把该说的话说在前面,比装到一半扯皮闹官司强太多。
