地下文物:拿地到开发环节容易被漏算的隐形成本

很多人拿地算成本的时候,只算楼面价、建安、报建费。漏了一笔账。

你脚下三到五米的地方,可能藏着让整个项目停摆两年的东西。

不是夸张。

见过太多项目,挖地基挖出来个古代墓葬,考古队拉着警戒线进场,一待就是大半年,预售节点直接跳票,资金成本像滚雪球一样涨,最后连项目的现金流都被拖断。

没人会提前提醒你算这笔账。因为从规则层面,这笔钱本来就该你自己掏。

拿地阶段的合同,从根上就可能埋了雷

很多人签国有建设用地出让合同的时候,翻完规划条件、容积率、交地时间,就急着签字。根本没注意到合同里关于考古义务的约定,到底是谁的责任。

按照《文物保护法》的要求,大型基本建设工程开工前,建设单位应当报请文物部门进行考古调查、勘探。如果地块在出让前没有完成这一法定程序,后续施工中一旦发现文物,产生的发掘费用、工期延误损失,除非合同另有明确约定,否则全部由拿地方自行承担。

别觉得这是小概率事件。

老城区的地块,哪个没点历史层积?

国有建设用地出让合同考古责任条款截图
国有建设用地出让合同考古责任条款截图

你品品,合同里如果只写了“交地时地块达到净地标准”,没明确把“完成前置考古勘探、出具无文物埋藏证明”作为出让方的先履行义务,你拿了地之后,挖着东西了,考古队进场一待半年,产生的停工损失、资金成本,没有任何法定渠道可以帮你找回来。

很多人之前有个误区,觉得“发现文物是意外,大家各担一部分责任”。

错。

法律从来没说过意外就可以分摊责任。规则写的很清楚,施工中发现文物,施工方必须立即保护现场、停工报告,直到考古发掘工作全部完成,拿到文保部门的复工许可,才能继续施工。这个停工期间产生的所有成本,只要你合同里没明确约定对方要承担,就全是你的。

真碰到文物的时候,博弈根本不是“保不保护”的问题

很多人以为发现文物之后的流程是:施工方发现东西,报给建设方,建设方报给文保部门,文保部门来发掘,完了复工。

太理想了。

真实的流程里,第一个找上门的不是考古队,是你的总包、监理。他们第一时间拍好现场的封挡照片,算好停工的天数,拿着之前签的施工合同,准备找你要停工索赔。毕竟合同里写了,非施工方原因导致的停工,建设方要赔工期、赔窝工损失、赔机械闲置费。

这时候你要是脑子一热,想着能不能找关系快点把文物清走,赶紧复工。

停。

私自挖掘、哄瞒、破坏发现的文物,轻则处几十万的罚款,重则直接追究刑事责任。这个边界碰不得。

真正要防的坑,是你在整个过程中,没把证据链搭实。

比如你现场发现文物的精确位置、影响范围、发现时间,有没有第一时间拉着施工方、监理、文保部门的人一起签现场记录?文保部门出具的“该区域发掘完成、可以继续施工”的书面文件,你拿到盖了公章的原件没有?

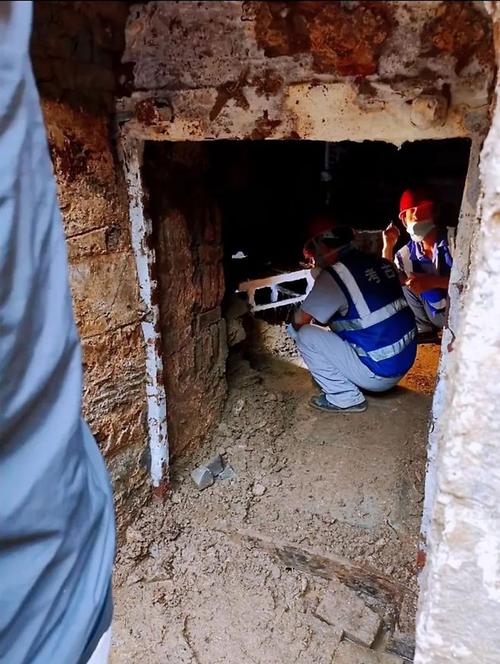

施工场地发现地下文物的硬质封挡现场照片
施工场地发现地下文物的硬质封挡现场照片

很多项目最后吃的大亏,根本不是考古发掘花了多少钱。

是停了整整八个月,最后只拿到一个文保人员的口头通知“可以挖了”。后面算总账的时候,总包说你这八个月的停工,是你自己没协调好文保关系,不是法定的免责事由,照样要给他们算窝工损失。你拿不出书面的复工证明,连反驳的依据都没有。

此处值得推敲的是——考古发掘的直接成本其实没多少,几十万到几百万就能打住。真正压垮项目的,是那大半年停工带来的资金成本、预售节点延误的对赌违约、给购房业主的逾期交房赔偿。这些钱,没有任何一个法定的补偿渠道,全靠你之前在合同里把责任划清楚。

签约前的拆雷动作,没有一条是靠运气

别觉得地下文物风险是碰概率的事。

所有的雷,都可以在签字之前拆掉。

首先,拿地之前,别光盯着楼面价算收益,先查一下这个地块是不是在当地公开的地下文物埋藏区名录里。只要在名录里,你就直接在出让合同的补充协议里加一条:出让方需在约定的交地时间前,完成地块范围内全部考古调查、勘探及发掘工作,出具正式的文保部门证明文件,否则交地时间相应顺延,由此产生的全部资金成本、工期损失,由出让方全部承担。

别觉得你没资格谈补充协议。所有的挂牌出让合同,都有针对前置义务的谈判空间,尤其是涉及到法定责任的部分,你把条款写清楚,没人会故意卡你。

其次,和总包、监理签施工合同的时候,直接加一条:因地下文物依法发掘导致的停工,不属于总包方的索赔范围,停工期间的现场保护责任,由总包方全权承担。

不然等真停了工,总包天天拿着索赔函找你要钱,你连谈判的底气都没有。

最后,从进场第一天开始,就把涉及文物风险的证据归档体系搭好。文保部门的任何通知,哪怕是一张盖了章的便签,都要存档,不要信任何口头承诺。所有涉及现场封挡、发掘范围的记录,都要三方签字确认。

别信什么“找关系加快发掘流程”的鬼话。

考古发掘的流程是法定的,你跳过程序,后面的竣工备案、文物验收根本过不了,到时候补的成本更高。

很多人谈地下文物风险,总觉得这是个藏在土里的黑天鹅。

其实根本不是。

所有的黑天鹅,本质上都是你在签第一份合同的时候,主动把本来不属于你的责任,揽到了自己身上。

法律是游戏规则,不是出了事之后的救命稻草。你在签字之前,把每一条可能漏的责任边界划清楚,那些藏在地下的东西,才不会真的变成把项目拖垮的暗礁。
